钱江水处理厂完成二期生化反应池曝气系统大修

作者:陈斯喆 李嫣琼发布日期:2021-03-08点击次数:0 A-A+

3月6日, ,,,, ,,,经过25日连续作战, ,,,, ,,,SG亚洲胜游钱江水处理厂顺利完成二期生化反应池A池曝气系统大修, ,,,, ,,,恢复通水运行。。。。。。

全面维修, ,,,, ,,,迫在眉睫

钱江水处理厂二期工程始建于2002年, ,,,, ,,,设计规模为12万吨/日, ,,,, ,,,主要承担滨江区, ,,,, ,,,以及SG亚洲胜游主城区、南片镇街、经济技术开发区等区域地的生活及工业污水处理。。。。。。

自2004年建成投运以来, ,,,, ,,,二期生化反应池A池运行状况良好, ,,,, ,,,但随着运行时间逐年增加, ,,,, ,,,实际处理量常年负荷过大, ,,,, ,,,曝气系统存在大面积曝气不均匀、曝气膜破裂堵塞等问题, ,,,, ,,,全面大修迫在眉睫。。。。。。

提前谋划, ,,,, ,,,率先部署

钱江厂计划利用春节前后水量低位的窗口期, ,,,, ,,,对二期生化反应池A池曝气系统进行大修, ,,,, ,,,工程主要涉及破损曝气膜更换、堵塞曝气膜清洗、ABS立柱更换为304不锈钢材质等, ,,,, ,,,需全面清池作业。。。。。。施工总工期预计39天, ,,,, ,,,其中清池阶段20天, ,,,, ,,,维修阶段19天。。。。。。

为全力保障工期, ,,,, ,,,配合维修作业, ,,,, ,,,钱江厂提前与排运中心、相关运管中心等兄弟部门沟通, ,,,, ,,,调节进水水量, ,,,, ,,,并完成除臭加盖板拆除、安全护栏加装、污水泵、井点、高压冲水泵、临时电敷设等前期准备工作。。。。。。

清池排泥, ,,,, ,,,全力以赴

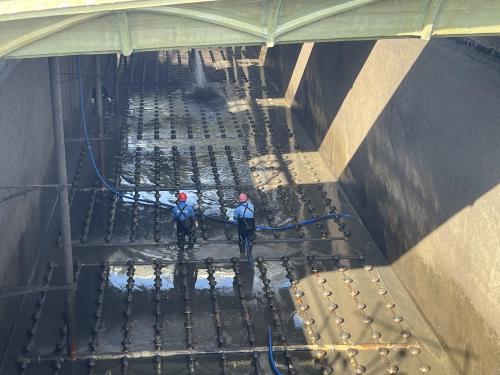

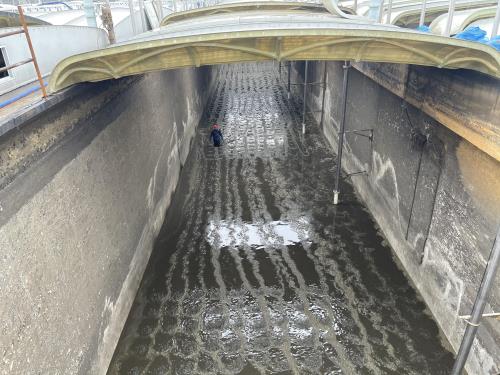

2月11日(除夕当天), ,,,, ,,,大修工程如期开工。。。。。。清池作业需要排空数以万吨的泥水, ,,,, ,,,为抢抓短暂的时间窗口期, ,,,, ,,,钱江厂决定采用“放空管+污泥泵组合”的方式, ,,,, ,,,将泥水输送回前处理端口, ,,,, ,,,确保清池排泥有序推进。。。。。。

清池期间正值新春佳节, ,,,, ,,,生产和值班人员顾不上享受过年的阖家欢乐, ,,,, ,,,始终坚守在一线, ,,,, ,,,全力保障清池作业。。。。。。



严抓安全, ,,,, ,,,科学调度

安全生产是此次大修的重中之重。。。。。。2月下旬, ,,,, ,,,工程提前进入设备维修期, ,,,, ,,,但因连续降雨, ,,,, ,,,池下作业难度骤然增加, ,,,, ,,,工程推进速度被迫放缓。。。。。。

钱江厂在保障安全的首要前提下, ,,,, ,,,结合实时天气情况, ,,,, ,,,严密组织、科学调度、均衡施工;;;;;;全体员工抢生产, ,,,, ,,,保水量, ,,,, ,,,争分夺秒抢夺工期, ,,,, ,,,比原计划提前14日完成大修, ,,,, ,,,共计更换曝气膜片800余片, ,,,, ,,,更换ABS立柱48根。。。。。。



生化池曝气系统是污水处理厂的核心工艺, ,,,, ,,,对污水处理效果起到决定性作用。。。。。。此次大修, ,,,, ,,,可有效提高钱江水处理厂生化系统处理效率, ,,,, ,,,进一步优化出水水质, ,,,, ,,,对改善和提高SG亚洲胜游生态环境和可持续发展具有积极作用。。。。。。
