由于靖江区域内招商引资项目落地增多,,,,,,,,为统筹规划,,,,,,,,靖江拟新建新港路DN600管,,,,,,,,前期段已预埋完毕,,,,,,,,需要与主管连接,,,,,,,,考虑大暑时节天气炎热,,,,,,,,居民用水需求大,,,,,,,,本次新建工程要求保质保量的的基础上必须压缩割接时长,,,,,,,,减少居民用户日常的生活影响,,,,,,,,最终经讨论商定后于2020年7月28日上午7:00至29日上午7:00对靖江街道伟老线DN800供水管线割接施工,,,,,,,,靖江街道甘露村、东桥村、光明村、协谊村、义南村、花神庙社区范围内用户受此影响停水。。。。。。
由于停水范围大,,,,,,,,靖江所提前一周进行割接准备,,,,,,,,派人上门告知受影响企业、社区、物业等,,,,,,,,告知提前做好储水准备的同时关注和重视消防安全,,,,,,,,并以群发短信、社区广播、微信转发等形式告知受影响居民用户。。。。。。

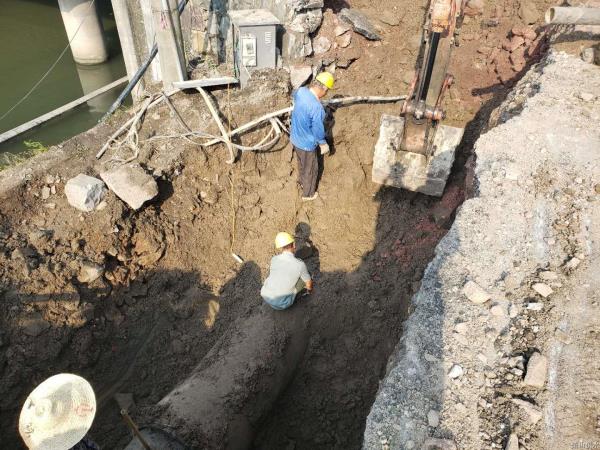

28日傍晚焊接时,,,,,,,,天公却不作美,,,,,,,,下起了瓢泼大雨,,,,,,,,但由于计划考虑周详,,,,,,,,在营业所前期的要求下,,,,,,,,施工队提前做好了所有应急物资储备,,,,,,,,包括6台抽水泵,,,,,,,,一台发电车、几把大雨�。。。。。。�,,,,,虽施工环境受影响,,,,,,,,但施工人员冒雨进行,,,,,,,,昼夜奋战,,,,,,,,最终于29日凌晨4点半顺利通水,,,,,,,,比预计时间提前了2个半小时,,,,,,,,避免了居民用户早晨起来无水可用的影响,,,,,,,,割接任务提前顺利完成。。。。。。
