6月2日,,,,,,为保证高峰供水期间各水厂的安全生产,,,,,,降低运行能耗,,,,,,提升取水效率,,,,,,供水公司对三江口取水吸引管进行清理疏浚工作。。。。。
三江口取水泵站处于三江交汇处,,,,,,其水情复杂又是重要繁忙航道,,,,,,江中的朽木、渔网等杂物容易冲刷至取水口,,,,,,造成取水吸引管堵塞,,,,,,影响原水正常取用。。。。。因此,,,,,,供水公司需要定期对取水口进行清理维护工作。。。。。

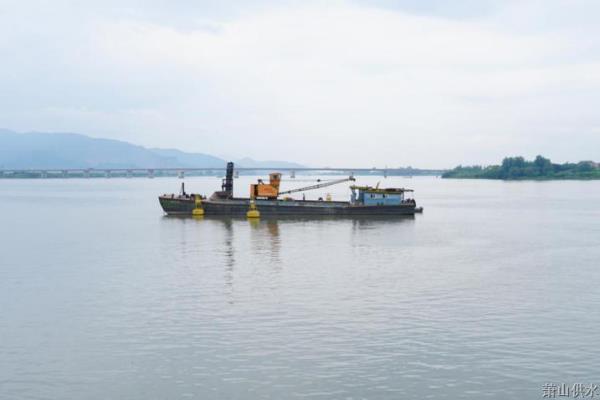

考虑到三江取水口实际情况,,,,,,公司采用“蛙人”下潜作业的形式展开疏浚,,,,,,同时为确保“蛙人”水下作业的安全,,,,,,施工期间泵站停止原水供应。。。。。三江口泵站停供期间,,,,,,为保证城区供水安全、压力稳定、不影响水质,,,,,,公司提前做好应急预案和各项准备工作,,,,,,多部门各司其职、协调联动,,,,,,确保在此期间城区供水万无一失。。。。。
多部门联动 前期准备充分
水质科:做好前期对滨江水司原水及我公司湘湖冲洗原水的水质跟踪,,,,,,了解水质动态,,,,,,并对湘湖水样进行活性炭药剂投加实验。。。。。
运管指挥中心:提前与滨江水司取得联系,,,,,,确保清理期间滨江水司向我公司供应原水,,,,,,同时做好各项调度预案。。。。。
生产技术科:确保工程期间湘湖泵站供电正常,,,,,,协助二水厂做好泵机启停工作。。。。。
抢修中心:提前确认2#湘湖泵站出水管与三江取水原水管连接处阀门启闭状况。。。。。
第三水厂:负责吸引管清理期间的具体操作及相关安全工作的布置和落实。。。。。
第二水厂:做好2#湘湖泵站换水工作,,,,,,确保及时启用。。。。。
疏浚作业开始
下午14时,,,,,,疏浚工作正式开始。。。。。调度下达指令,,,,,,三江口泵站首先关闭泵机,,,,,,准备原水互通。。。。。湘湖泵站和滨江水司孔家埠取水泵站接到指令启动泵机,,,,,,缓缓打开原水管道联络阀,,,,,,继续源源不断向城区水厂供应原水。。。。。

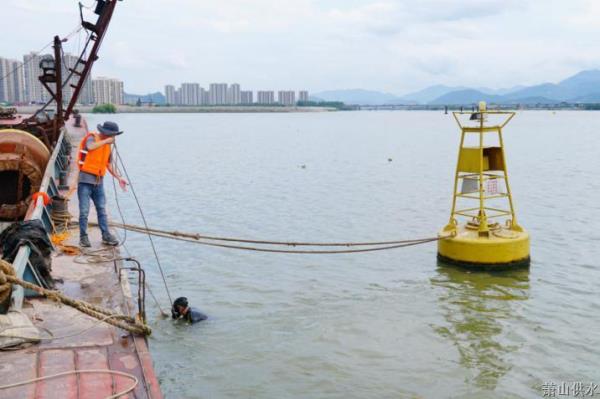

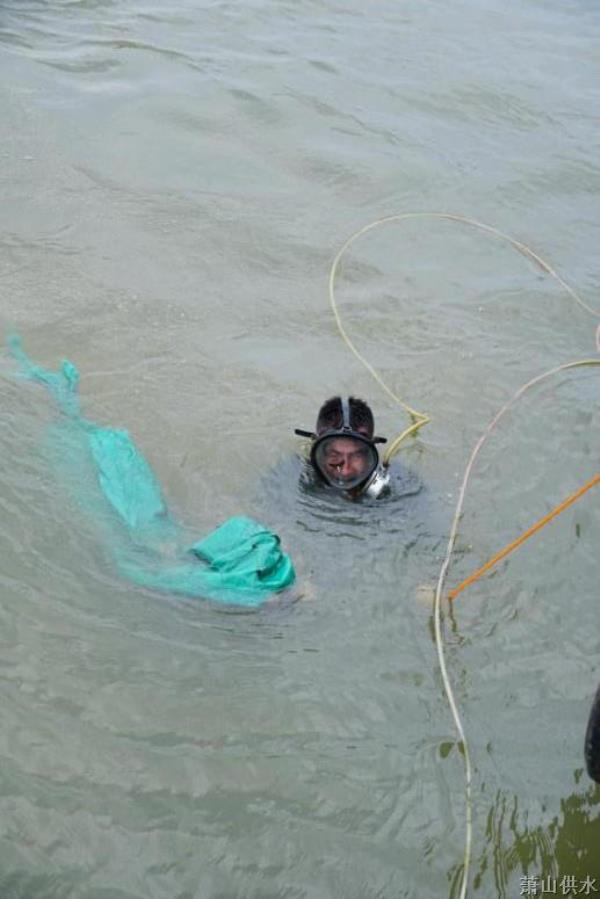

与此同时,,,,,,两组潜水员也穿戴好潜水设备、系好安全绳,,,,,,潜入江中开展清理工作。。。。。此次疏浚作业总耗时约1小时30分钟,,,,,,清除了附着在吸水口栅栏上的沉木、渔网及海瓜子等大量垃圾。。。。。疏浚结束后,,,,,,在开启同样泵机数量的工况下,,,,,,三江取水口与钱塘江内外液面差较疏浚前改善0.62米,,,,,,效果十分明显。。。。。整个疏浚过程,,,,,,无论是与滨江水司的配合还是启用湘湖备用泵站均表现较好,,,,,,对于出厂水的水质、水压未造成影响。。。。。
此次三江口取水吸引管疏浚工作,,,,,,前期准备充分,,,,,,调度科学合理,,,,,,各部门配合默契,,,,,,为之后的疏浚工作提供了经验和范例。。。。。此次疏浚工作的圆满完成,,,,,,使得在高峰供水期间,,,,,,能较大程度地降低运行能耗,,,,,,减少开泵时间,,,,,,降低取水风险,,,,,,提升取水效率,,,,,,为公司的优质、安全供水提供强有力的保障!
